进入四季度,重点项目建设进入年度冲刺关键期。作为成渝地区双城经济圈建设重点项目、部省重大水运枢纽工程,渠江风洞子航运工程土建主体已进入收尾阶段,金属结构安装同步加快推进。

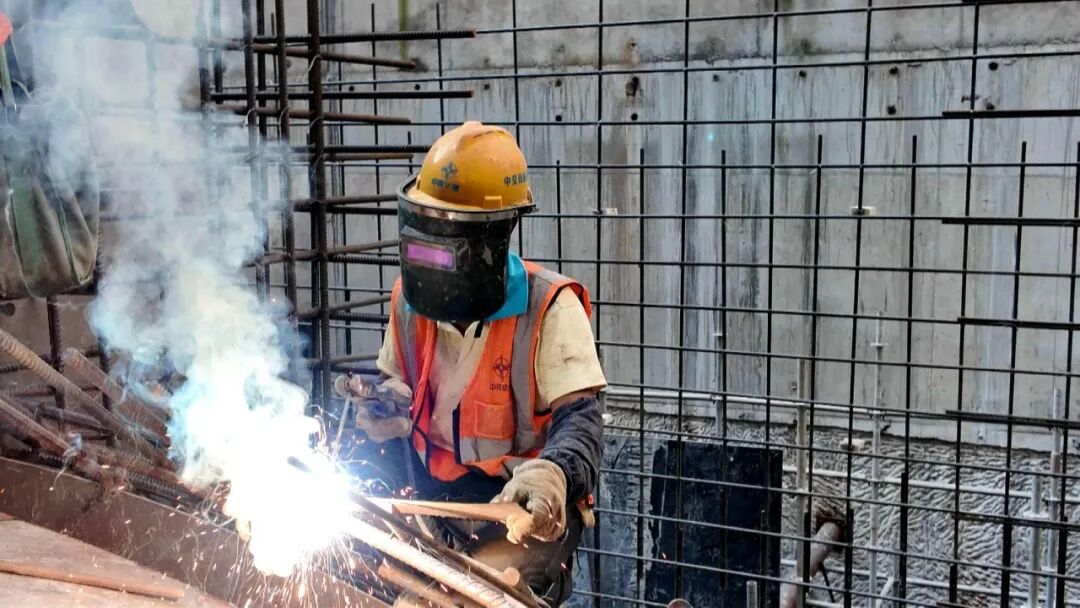

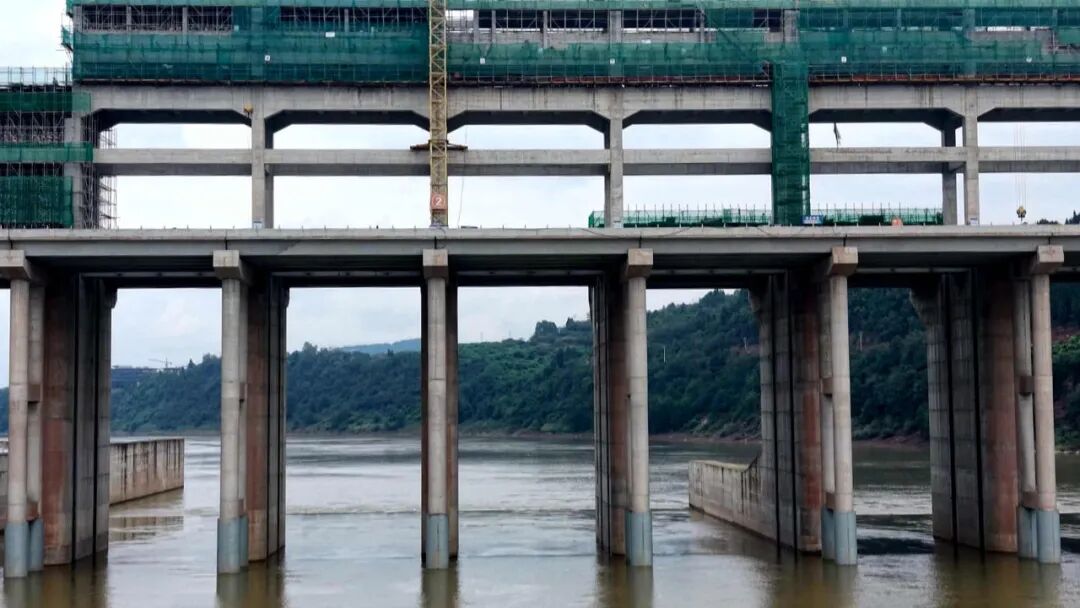

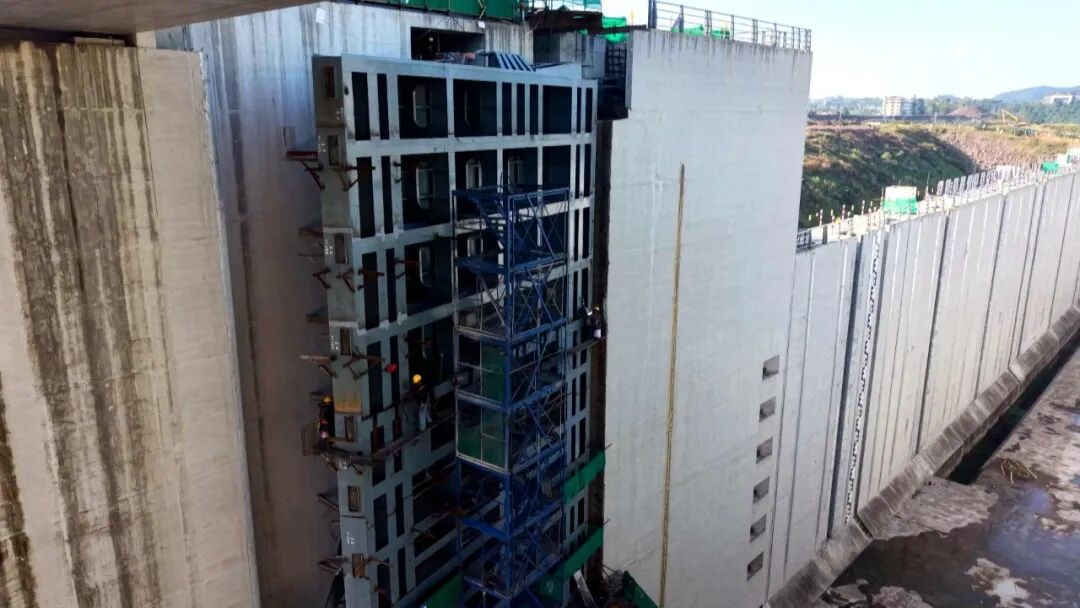

眼下,渠江风洞子航运工程土建施工已经完成97%,进入收尾阶段。在泄洪冲沙闸启闭机排架施工现场,封顶作业正加紧推进。工人们抢抓晴好天气,加班加点进行模板支护、脚手架搭建,为最后浇筑做准备。




中交四航局渠江风洞子航运工程项目工程部副部长 廖松:目前我们整体的土建工作已经完成97%,现在正在进行泄洪冲沙闸启闭机排架处的封顶施工,预计本月底完成封顶作业。土建主体工程计划在今年12月中下旬完成全面的收尾工作。




土建工程收尾的同时,金属结构安装也同步推进。在发电厂房双向门机安装核心区,基础底板混凝土浇筑前的准备工作有序进行,发电厂房焊花飞溅、弧光闪烁,全力推进双向门机安装工作,为后续发电机组安装打牢基础。




中交四航局渠江风洞子航运工程项目工程部副部长 廖松:现在进行的主要是船闸的人字门安装以及发电厂房双向启闭机的安装,整体的金属结构施工完成了65%左右,而且我们现在已经进行发电机组的设备安装,首台发电机组预计在今年内整体完成安装。

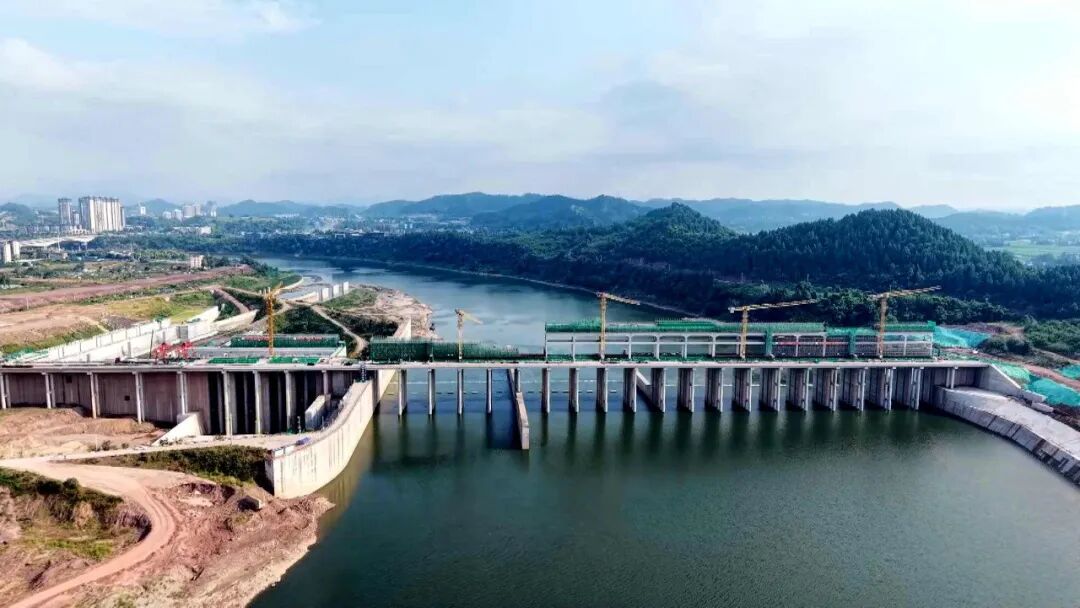

渠江风洞子航运工程以航为主、航电结合,兼具防洪减灾、改善流域水环境等综合效益。项目建成投运后,渠江达州段将实现Ⅲ级航道全线贯通,千吨级船舶可直达长江,打通川东北通江达海水运瓶颈,推动沿线产业联动发展,深化川渝水陆物流互联互通。




中交四航局渠江风洞子航运工程项目工程部副部长 权国安:我们将紧盯年度既定建设目标,持续优化施工工序,统筹调配人员、设备等施工资源,全力以赴提速土建施工、金属结构安装、机电设备安装等进度,保质保量完成全年建设任务,为明年发电机组安装,实现全面发电奠定基础。
