元旦假期,省交通重点项目——渠县渠江风洞子航运枢纽工程项目建设不停工,200余名建设者放弃休息,紧盯时间节点,抢抓施工有利时机,全力以赴赶进度,按下工程建设“加速键”,努力实现开门红。

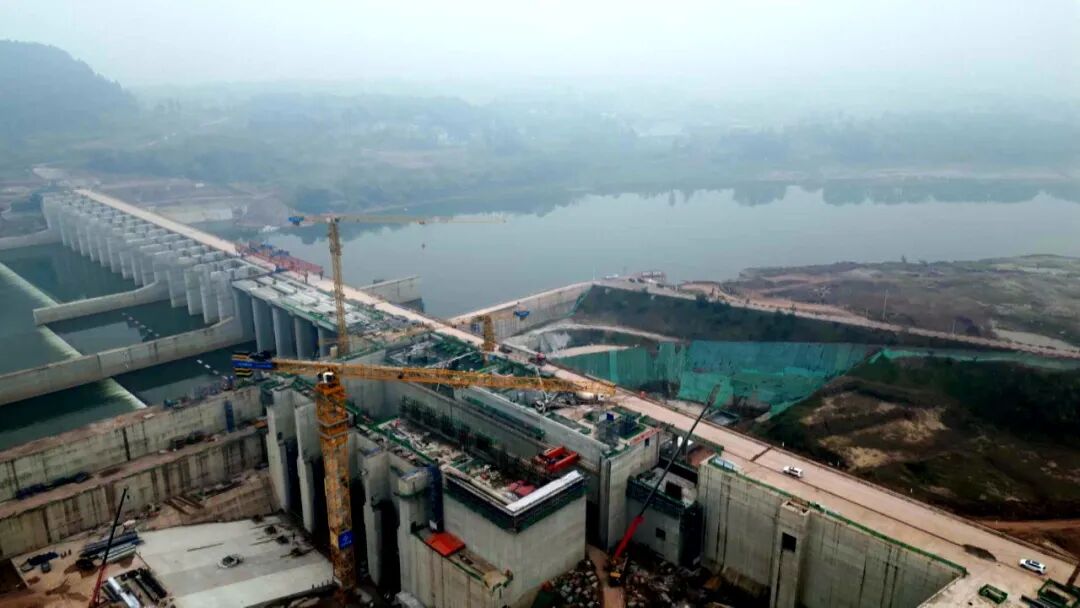

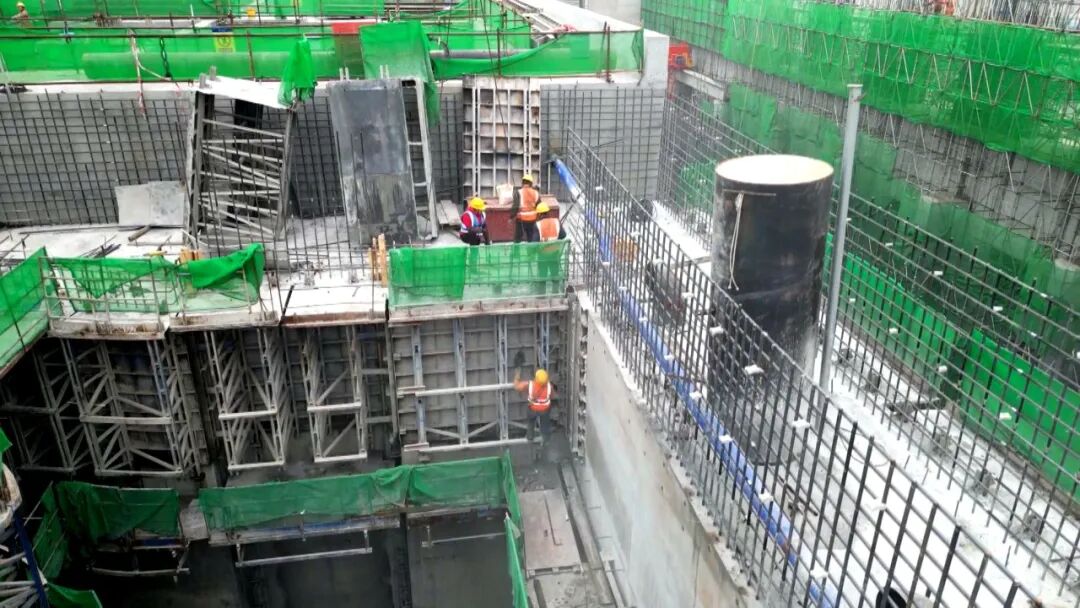

在渠县渠江风洞子航运枢纽工程施工现场,机械轰鸣、焊花四溅塔吊林立、车辆穿梭,浇筑车、架桥机等机械设备高效运转,建设者们各司其职、干劲十足,一派热火朝天的建设景象。目前,已完成总工程量的87%。


中交四航局渠江风洞子航运工程工程部长 赵磊:截至目前,发电厂房主体施工进度达90%,鱼道坝及鱼道施工进度为65%,船闸、发电厂房及泄洪冲沙闸金属结构安装均已超过30%。


渠县渠江风洞子航运工程属于中型航运、水利电力工程,总投资40.35亿元,是四川省“十四五”期间重点民生水利项目,以航运为主,兼顾发电、防洪与改善城市水环境,完善综合交通体系

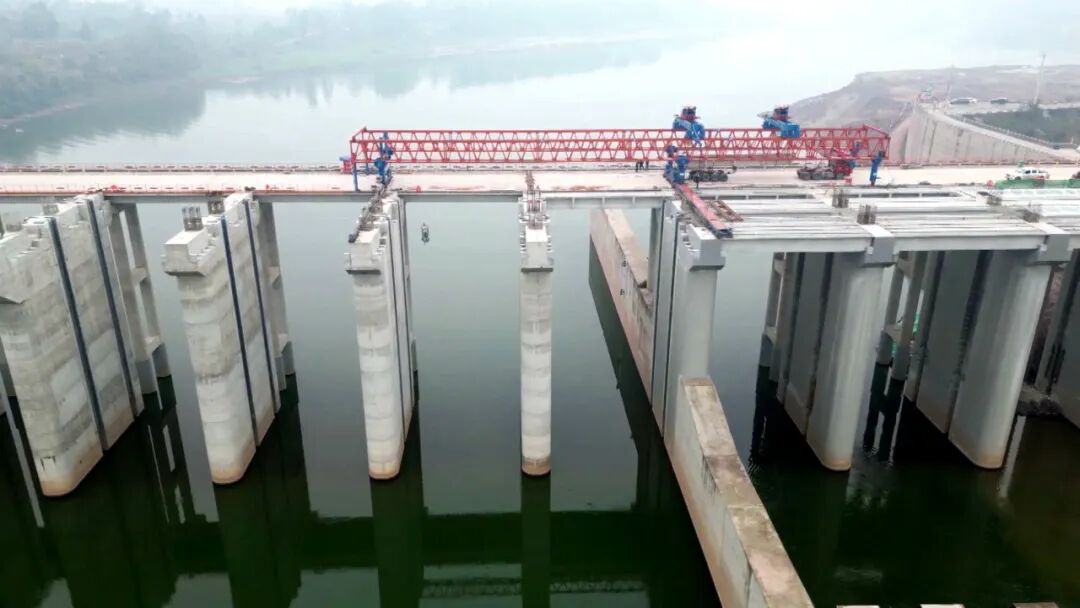

元旦期间,正处于枯水期,是施工的黄金时间,建设单位开足马力,筹集优势资源,全力推进发电厂房、安装间、鱼道坝、鱼道混凝土浇筑。拟于1月底完成发电厂房进水段封顶及全部坝顶预制梁架设施工,为后续发电站厂房闸门安装、设备就位及泄洪闸排架施工创造作业条件。


中交四航局渠江风洞子航运工程项目总工 施喜孝:为保障施工进度,元旦节期间,我们坚守一线,提前制定了节日施工方案,在物资调配、设备检修、人员值守等方面做足准备,组织了200余名产业工人及30多台大型机械,全力以赴抢工期,抓进度,为实现节点目标作出努力,确保施工“不降速度、不减强度”,奋力冲刺开门红。


项目竣工投产后,年发电量可达2.71亿度,电站年发电收益约7500万元。将打通渠江航道最后的瓶颈,改善渠江流域航运条件,提升渠江航道等级,加快沿线城镇融入成渝地区双城经济圈的步伐区域经济发展提供助力。

+
×
