渠江风洞子航运枢纽工程冲刺年度目标 总体进度达87%
扫一扫下载渠县网APP
分享
时至年末,寒意渐浓,但在渠县渠江风洞子航运枢纽工程建设现场,却是一派热火朝天的繁忙景象。为确保年度建设任务圆满收官,数百名建设者铆足干劲、争分夺秒,抢抓晴好天气和枯水期施工“黄金窗口”,按下工程建设“加速键”,向着年度目标发起最后冲刺。截至目前,项目总体工程量已完成87%。

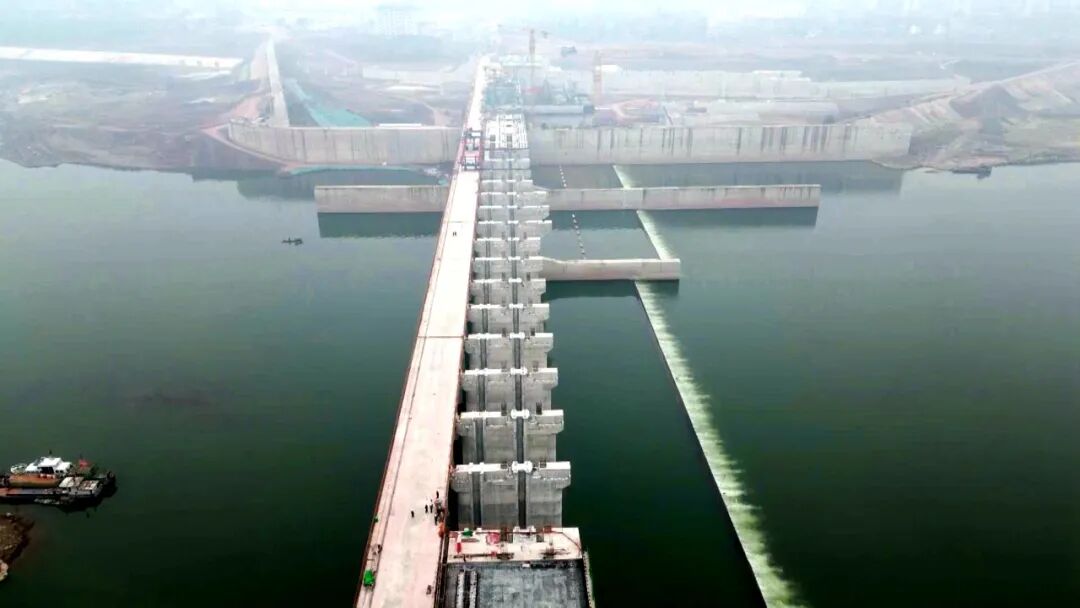

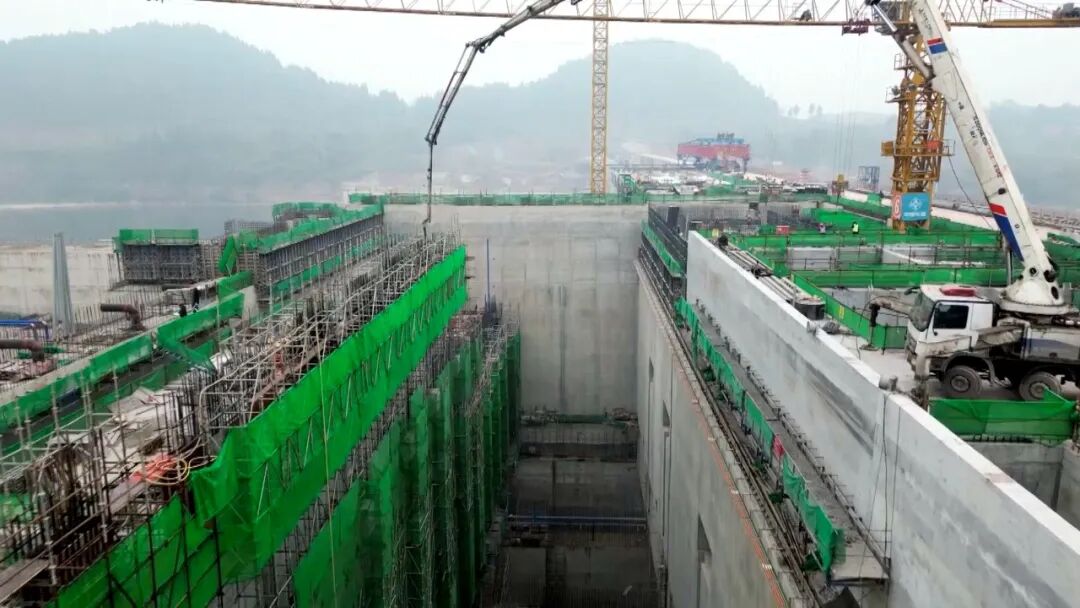

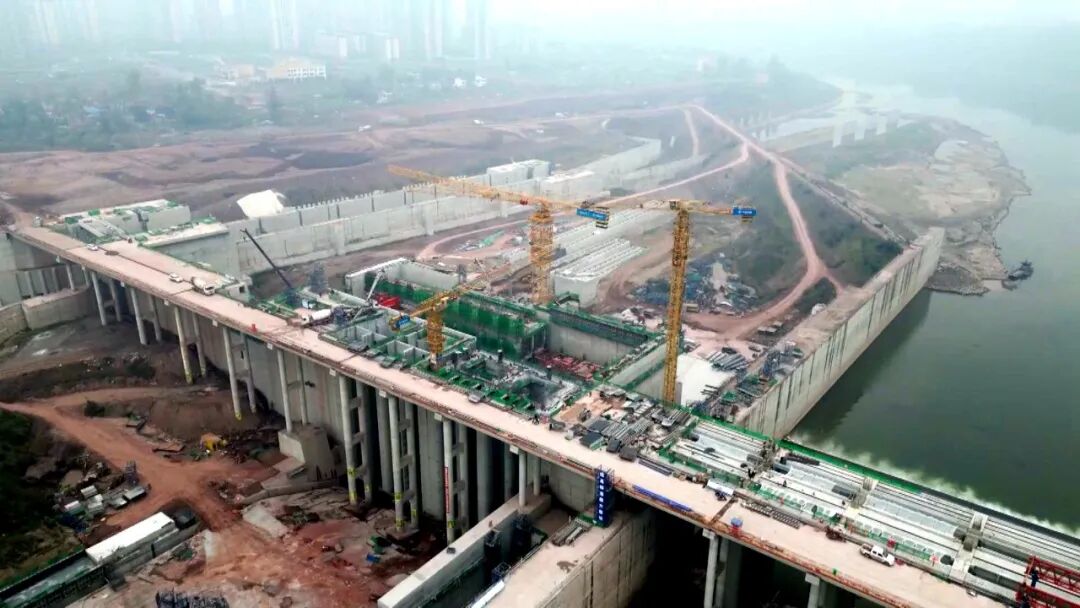

走进渠县渠江风洞子航运枢纽工程施工现场,塔吊林立、车辆穿梭,建设者们各司其职、干劲十足,发电厂房、安装间、鱼道坝及鱼道混凝土浇筑正稳步推进,船闸与厂房金属结构安装同步攻坚,一派热火朝天的建设景象。

中交四航局渠江风洞子航运工程工程部长 赵磊:截至目前,项目已完成20孔泄洪冲沙闸施工及过流验收、船闸主体与非溢流坝施工、交通桥梁体架设、246片坝顶预制梁生产等施工任务;项目预计于2027年全面建成。

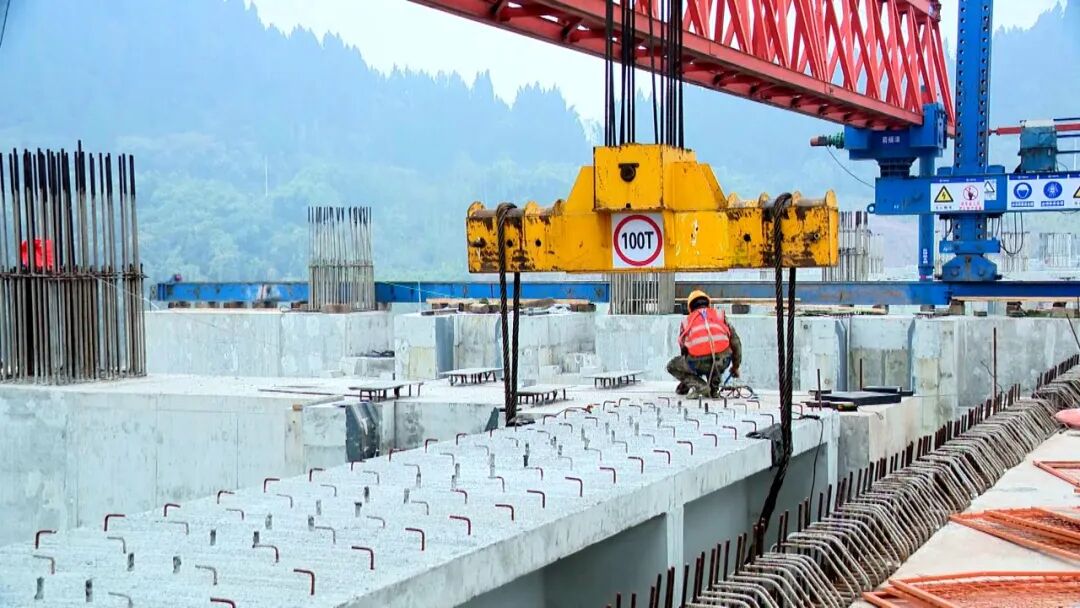

当前正处于枯水季节,是施工的黄金时间,建设单位开足马力,筹集优势资源,投入150多名施工人员,履带式布料机、履带吊、挖机及混凝土罐车共计30多台,全力以赴冲刺发电厂房、安装间、鱼道坝、鱼道混凝土浇筑,船闸、厂房金属结构安装等各个施工节点任务。

中交四航局渠江风洞子航运工程项目副经理 龙睿:为抓住春节前施工黄金期,全力冲刺第四季度、打好年度收官战,我们已制定每日、每周的详细施工计划。拟于1月20日前完成发电厂房进水段封顶及全部坝顶预制梁架设施工,为后续发电站厂房闸门安装、设备就位及泄洪闸排架施工创造作业条件。

渠县渠江风洞子航运工程属于中型航运、水利电力工程,总投资40.35亿元,是四川省“十四五”期间重点民生水利项目,以航运为主,兼顾发电、防洪与改善城市水环境,完善综合交通体系。

中交四航局渠江风洞子航运工程项目总工 施喜孝:项目竣工投产后,年发电量可达2.71亿度,电站年发电收益约7500万元,投资回报稳定。建成后,将打通渠江航道最后的瓶颈,改善渠江流域航运条件,提升渠江航道等级,加快沿线城镇融入成渝地区双城经济圈的步伐,助力区域经济发展。
